投诉横沥西环路维修工程进度缓慢导致周边交通严重拥堵

用户c8hfB6 来自:未知 发布日期2024-10-24 09:56:58 状态: 已回复 编号:484503
处理用时:5天7小时24分

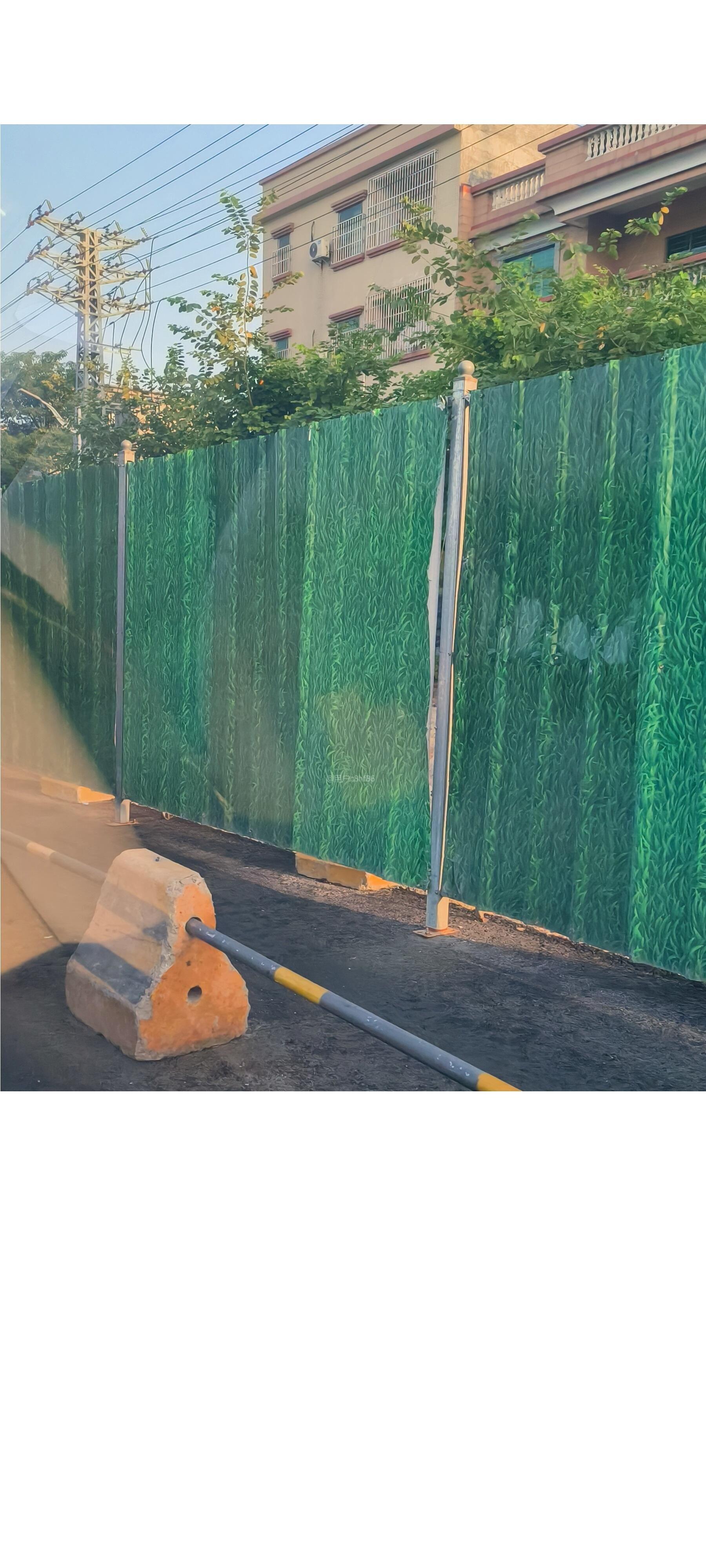

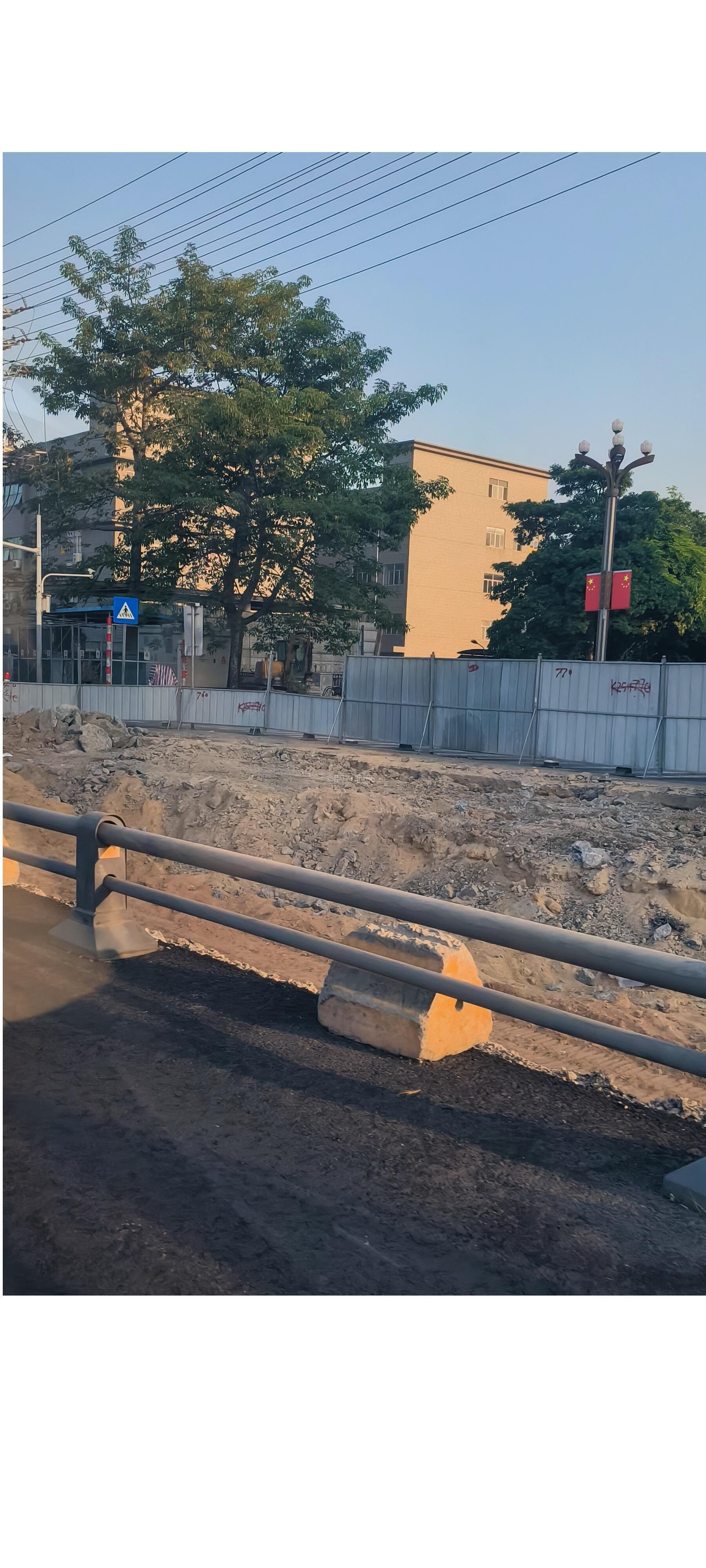

横沥西环路维修工程于23年十月份施工中标,公示工期为144天,现在已经是24年十月份了,围蔽施工一年时间,却完成不到三分之一,该工程无新建桥梁等重大构筑物,仅路面维修,短短几公里的工程,花了一年时间都还没施工完成,是施工的水平差还是相关部门的管理缺失?还是懒政不作为?西环路是横沥与市区及周边镇区的重要联络通道,这样的交通疏解方案是如何通过相关部门的审查的?当初公示的围蔽时间不到半年,现在工程为何一直拖延工期?一年过去,每次经过该路段,仅看见围蔽却未见施工,车辆却堵得一塌糊涂,这样的施工管理严重影响横沥的交通及经济发展,横沥的经济为何落后于东莞那么多镇街,看来是有原因的。

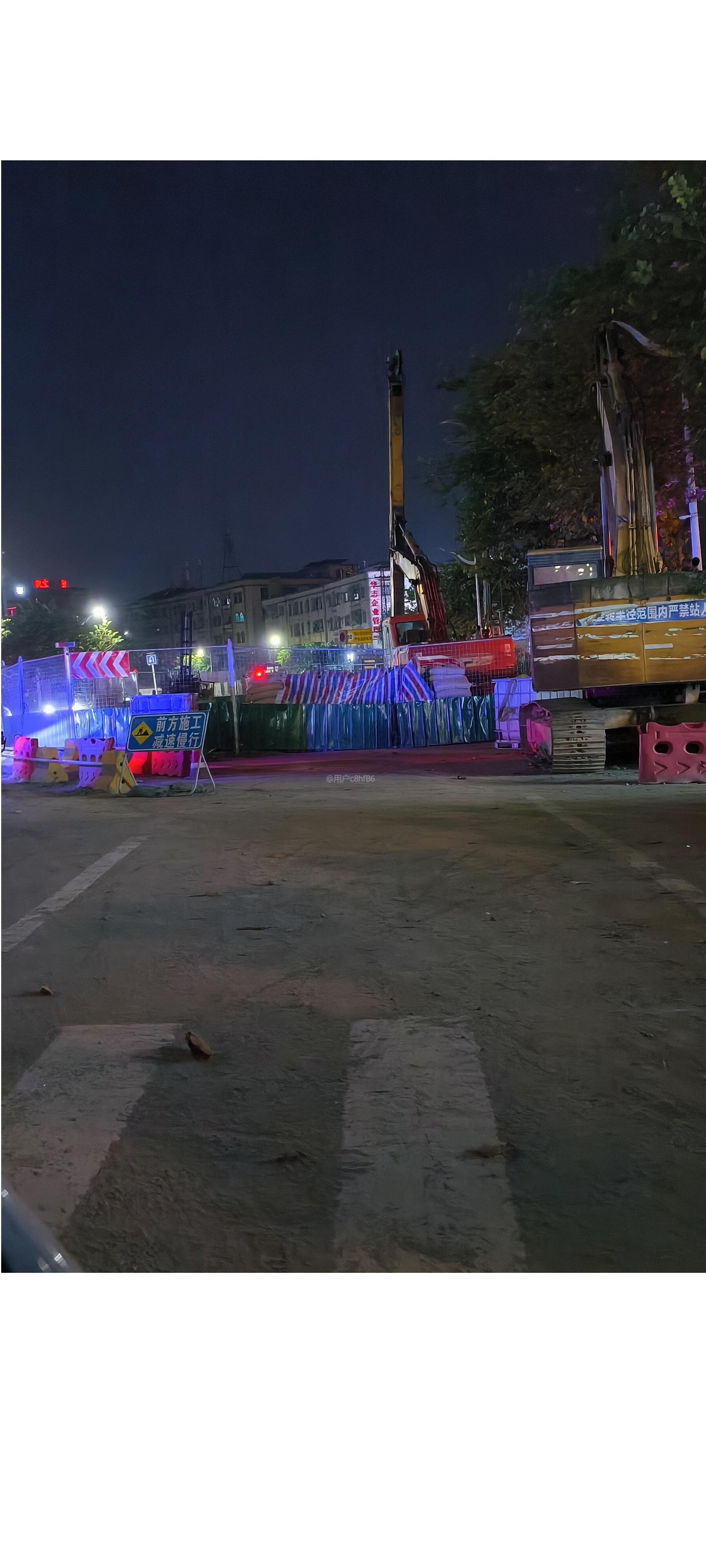

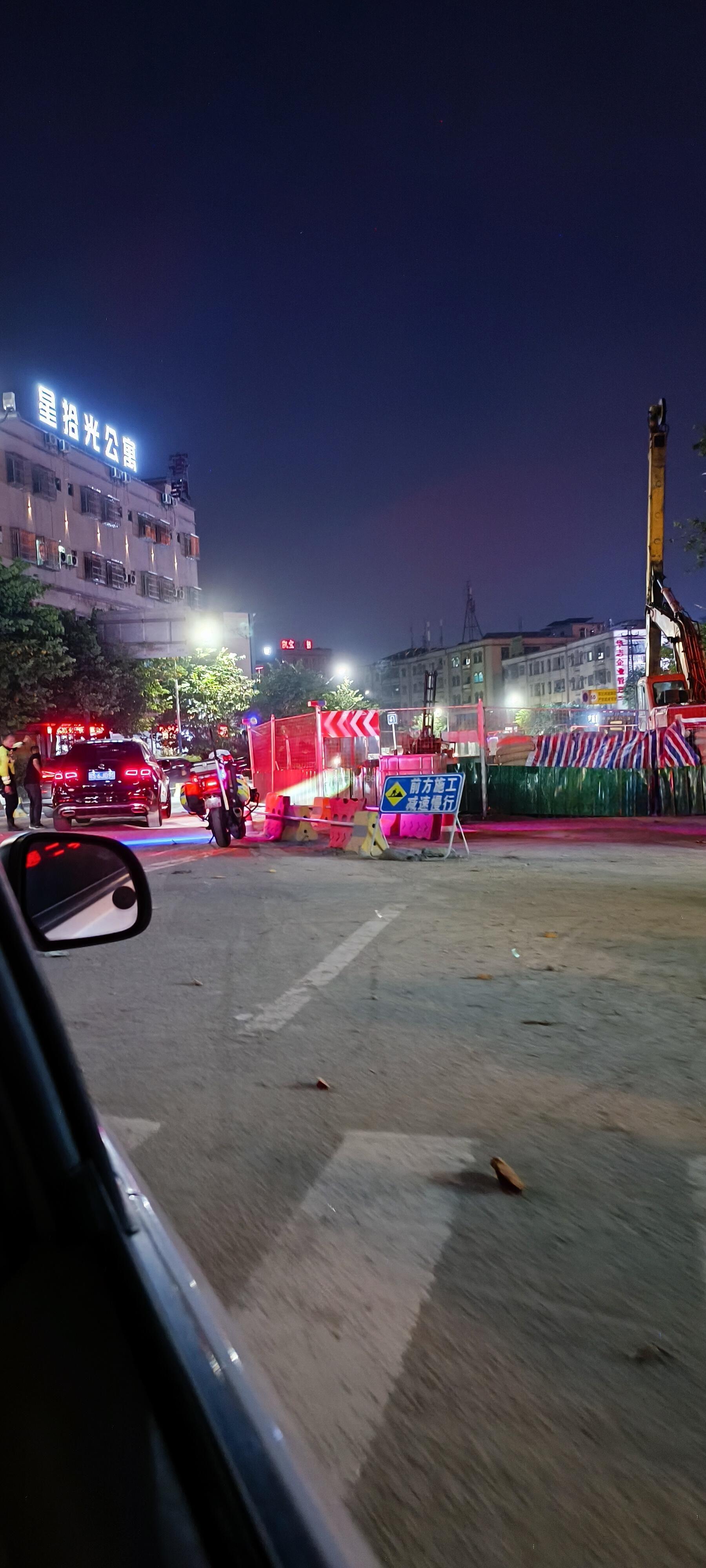

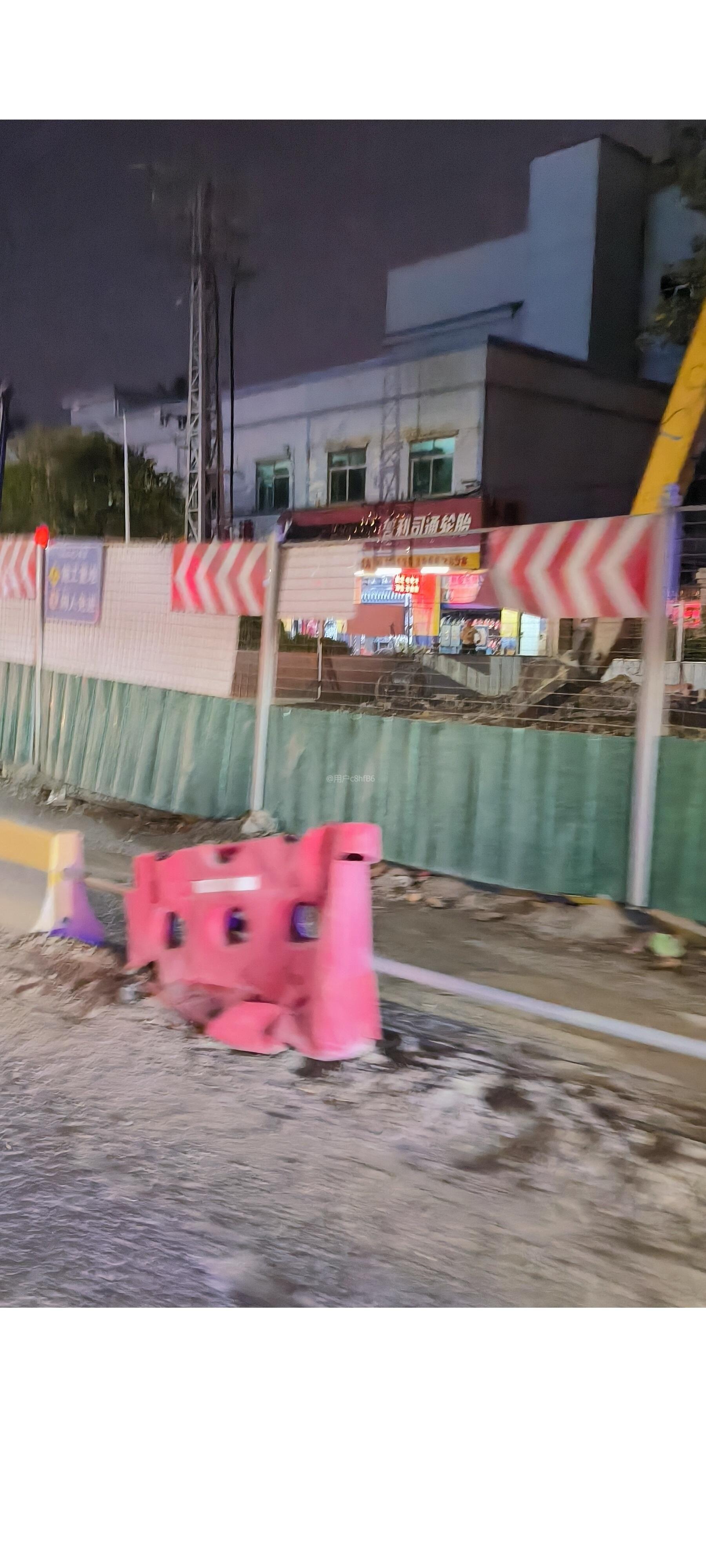

除了西环路维修工程,还有恒泉路与西环路的交叉口,该路口前段时间就封闭维修过,现在又再次封闭修改,为何填了挖,挖了又填?该路口沉井施工公示工期为三个月,从六月中到九月中,现在已经十月底,却未见完成的迹象,一直处于封闭施工状态,该路口施工加剧西环路施工导致的交通拥堵情况,经常出现交通瘫痪情况,令横沥通往市区及周边镇区的车主及周边居民苦不堪言。
这样的环境,有谁愿意来横沥投资发展?
问政部门:横沥
分享

官方回复

尊敬的市民,您好!您反映的问题已收悉,现回复如下: 经查,您所反映的路段正在实施的是X195横沥下沙至神山大桥路段大修工程和横沥镇西环路沿线综合提升工程。(路名均为横沥镇西环路)因为该路段出现路面破损、基层脱空下陷等问题,存在较大安全隐患,为了消除隐患,给群众出行提供可靠的道路交通保障,因此实施X195横沥下沙至神山大桥路段大修工程和横沥镇西环路沿线综合提升工程。目前,X195工程(恒泉路至北环路隧道桥)已全线通车,西环路工程因工程分段实施,暂时占用部分车道。
因该处不仅工程建设中心一项工程,还涉及水务公司的供水工程,为减少开挖次数,计划一次性处理完毕,因此延长了施工的工期。下来,工程建设中心将督促施工单位加快工程进度,尽快完工,把围蔽造成的影响降到最低。 如有疑问,请联系横沥镇工程建设中心,联系电话:0769-83722871。感谢您对我们工作的理解和支持!

问政人评分

1分
点评:相关部门对投诉置若罔闻,不作为

我要说两句

3参与

2评论

  • windylf10-24
    确实,横沥镇落后是有很大原因的,看看旁边的常平和东坑镇,道路交通和规划比横沥不止高出一个层次。就连靠东坑农业园的那条路南国一路横沥段也是年久失修,绿道也只是东坑修东坑段,横沥无规划,无动静,前后一对比反差极大。
    来自:未知
    回复
    0
    举报
  • 李安12310-24
    不修路咋捞钱
    来自:未知
    回复
    0
    举报
加载更多内容
  • 知东莞App
  • 东莞广播电视台
    微信公众号
  • 东莞阳光网微博
  • 东莞阳光网
    微信公众号
  • 东莞电台
    微信公众号
  • 莞视频微博
  • 民生视点
    微信公众号
