百千万工程污水分流项目,成极度扰民项目

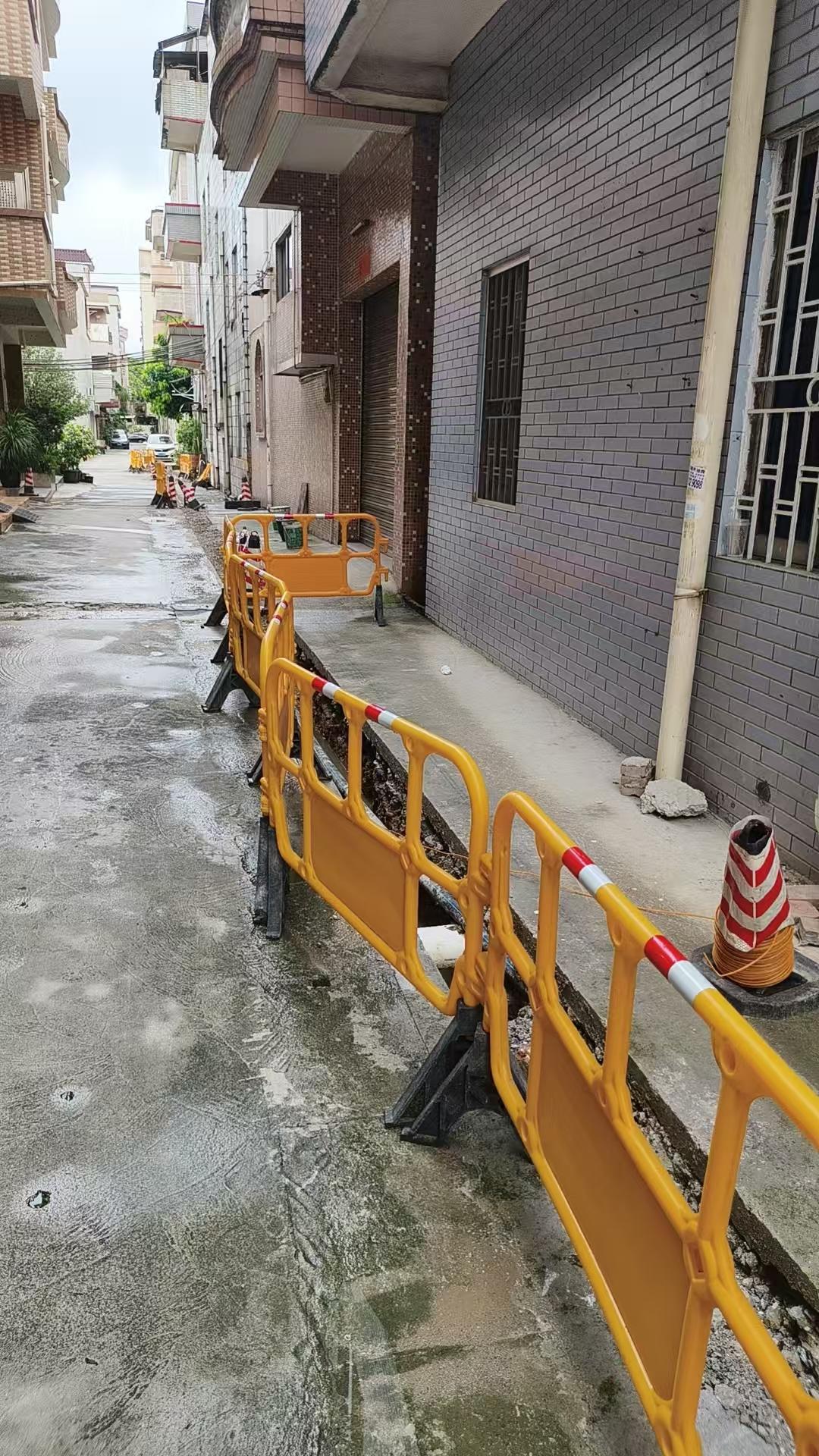

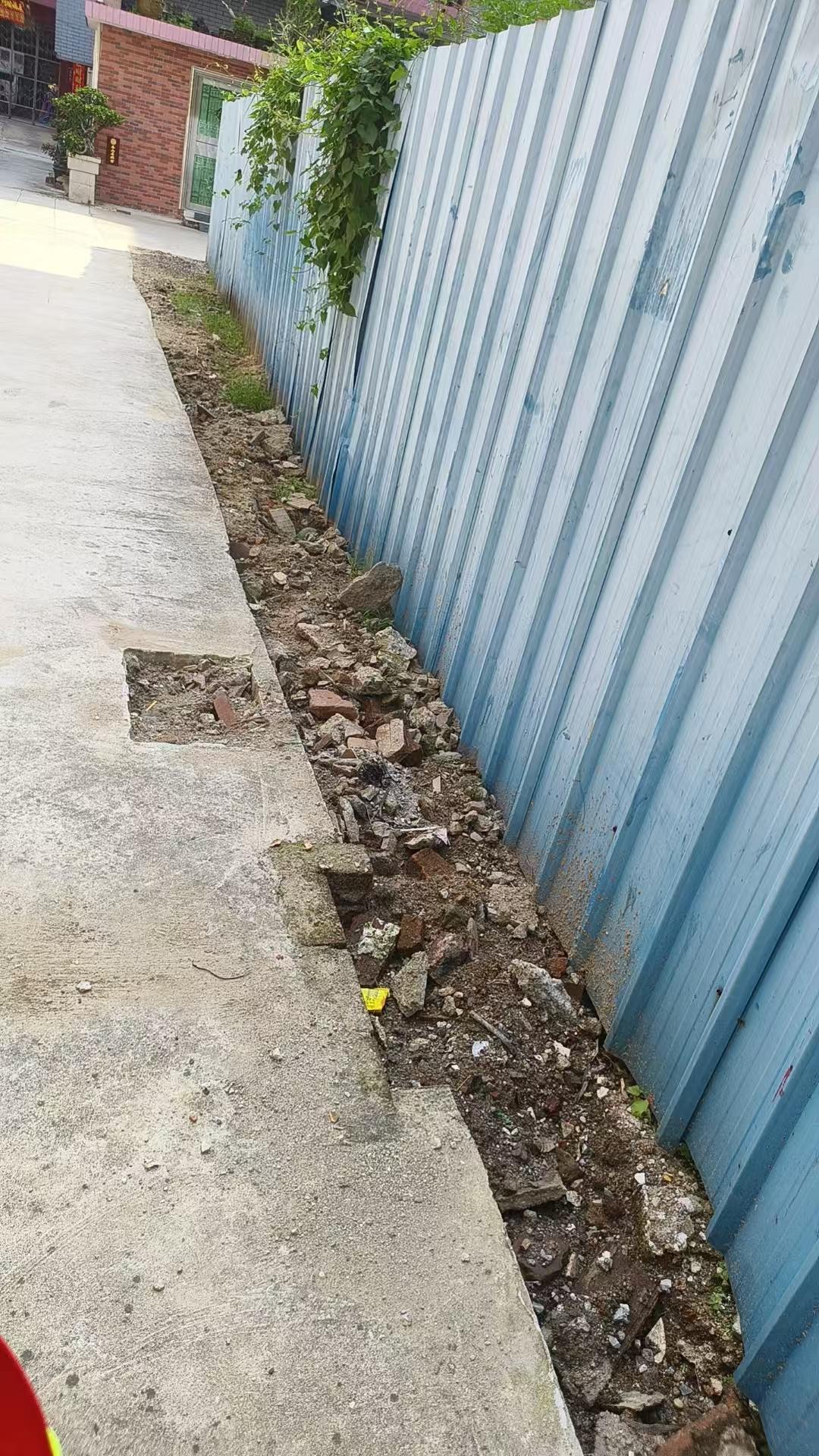

本应是惠民工程,现在变成严重影响居民生活! ①【安全问题】村里大部分地里都被砸烂挖开,大多并未做好防护措施,并且满地泥沙清洁不到位,自行车电动车经过极其容易摔倒,并且绝大多数坑洞存在很多人头大小的碎石,非常危险!很多坑已经挖了一个月多,仍然未施工,极其影响出行安全性 ②【私自停水问题】噪音不多说,施工队经常性自行关水阀停水,毫无通知,每次都在12点,17-18点吃饭时间停水,严重影响居民正常生活! ③【出行问题】挖坑位置多在重要道路及居民停车位置,本来停车难问题非常严重,施工进度拖沓导致难上加难,更多乱停乱放现象出现;本来双车道变单车道,小巷子变仅仅能落脚的巷子,危险性便利性不言而喻,极度影响居民出行! ④【工程进度】由5月施工至今,已过去2个月,仅仅完成一两条巷子的工程,绝大多数巷子仅作出挖坑的动作,连清理废料及安全维护均未进行维护,到底是人员不足还是预算不足,还是中间有任何问题,不得而知。大多数工地位置砸烂挖烂,后续施工动作拖拉甚至没任何动作。如此施工方式及进度,已经严重影响居民生活。
尊敬的市民,您好!您反映的问题已收悉,现回复如下: 收到反映的情况后,我们于2025年7月10日11:25电话与您取得联系并对诉求进行办理。您反映问题的工程属东莞市水务集团建设管理有限公司负责代建管理的东莞市供水管网更新改造二期工程望牛墩标段,施工单位为广州市第二市政工程有限公司和广东茂春建设集团有限公司。 关于您反映的施工相关问题,经核实具体情况如下: 一、施工管理方面,本工程采取分段式轮转作业方式,严格遵循“先围挡、后施工、完工即清理”的作业流程。目前,施工单位已对开挖路段实施围蔽,并对完成管道敷设及原土回填的路段及时开展路面清洗工作。 停水情况说明,在当前供水管网更新改造施工过程中,由于原有自来水管埋设深度较浅,且锈蚀程度严重,进而引发管道渗漏问题。对此,为最大程度降低对区域居民正常用水的不利影响,施工单位迅速采取紧急维修措施,以保障供水管网的安全稳定运行。因供水管道爆漏存在一定的突发性,暂无法提前向周边居民发送停水通知。 通行保障情况,施工单位已对施工区域的巷道进行疏通,目前已预留出可供村民通行的通道。该区域整体工程预计于7月20日完工。 四、工程进度说明,因施工涉及的巷道普遍狭窄,且地下管线情况复杂,为保证村民用水用电安全,施工单位需先完成地下管线的探挖工作,再进行管道铺设,因此施工周期相对较长。 2025年7月10日,工作人员致电告知您上述情况。如有疑问,欢迎致电市水务集团24小时客服热线96968,感谢您对我们工作的理解和支持!
0参与
0评论
