塘厦镇新太阳工业城路段与樟木头交界处打烂路却停止施工导致每天发生多起事故却一直持续
连接樟木头与塘厦新太阳工业城路段,下面是高速,几年前就开始施工,把路打烂,但是却一直停工不维修,导致每天都发生几起车祸交通事故,拥堵不堪,300米长的路段,至少要30分钟才能通过,请相关单位彻查并尽快解决。
问政部门: 交控集团
已回复官方回复

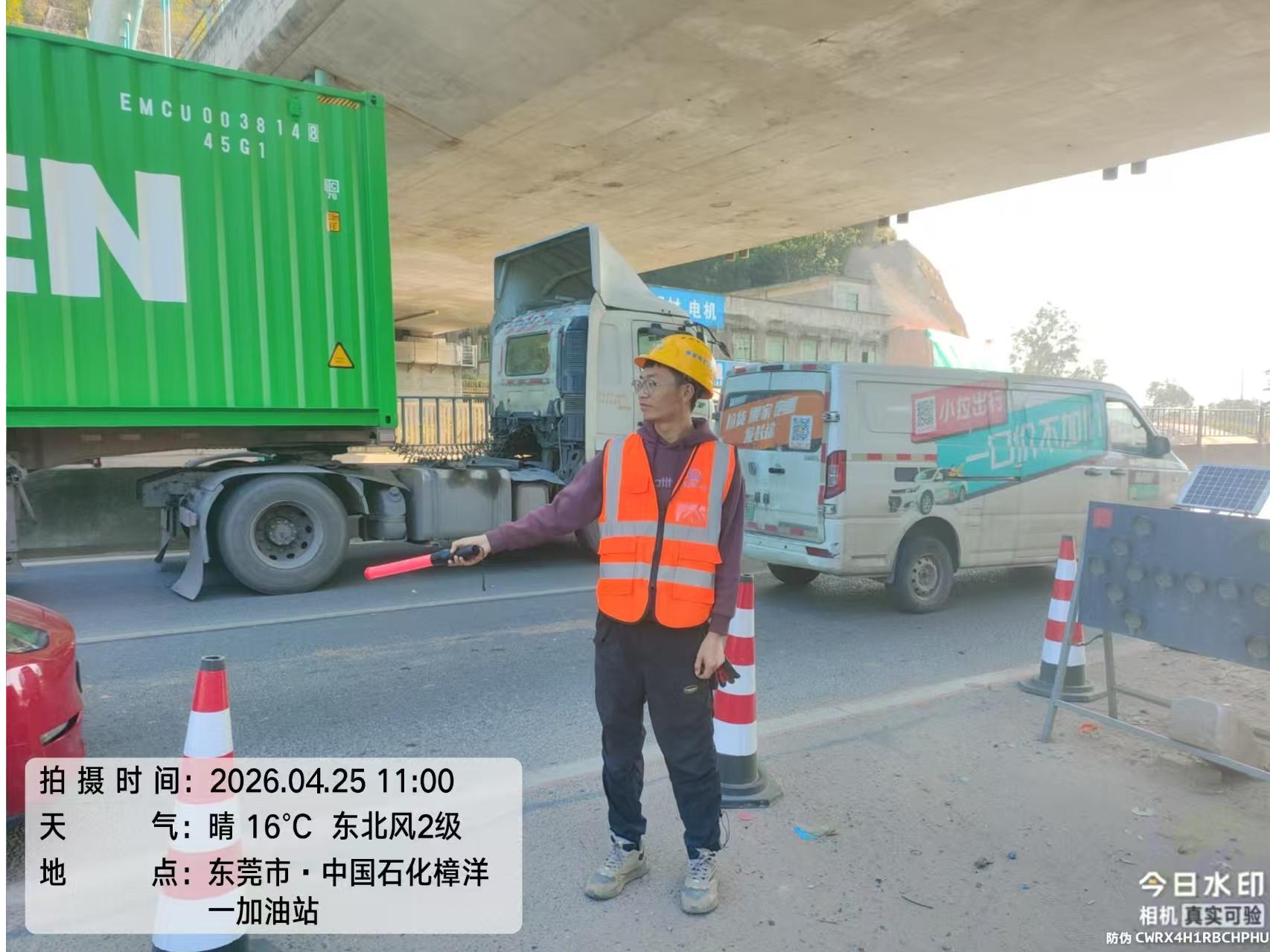

尊敬的市民,您好!您反映的实为“莞深高速改扩建工程”的关键控制性节点——东深公路跨线桥拆除重建工程。关于您反映的“一直停工不维修”问题,项目采用“半幅重建、半幅通车”方案。目前正处于第二阶段(新建右幅桥梁上部结构),主要工序为预制箱梁架设。预制梁场外预制,现场主要为吊装作业,现场作业人员呈现时段性集中,而非全天候大面积铺开。桥梁拆除采用高难度的静力切割技术,上部结构施工涉及预应力张拉、混凝土养护等工艺,均有严格技术周期,无法盲目“赶工”。截至2026年3月下旬,已完成右幅旧桥拆除,预制箱梁架设工作已恢复并正在推进,4月11日完成全部预制梁架设。现场日均投入管理及作业人员超过30人。关于拥堵治理问题,目前施工单位已加强与交警部门协作,动态优化交通疏导方案,增加高峰期现场交通协管员,有序落实施工路段及周边路网的通行指挥、分流引导。
